01隐性负债
项目已经落后,所有人都被要求再快一点。
设计多出几版,开发多写几个功能,协调会从每周一次变成每天一次。
可真正等待交付的东西,仍然停在同一处:关键材料没有到,某项判断没有作出,或者下一个环节根本处理不过来。
忙碌增加了,完成量没有相应增加。最令人疲惫的,正是这种看不见出口的加速。

图中文字
在协作中,我们习惯先看自己能做什么。能加班,就加班;能多准备,就多准备。
这些动作有时必要,但如果没有弄清最终结果卡在哪里,追加的产出可能只会变成等待被处理的库存。
更深的误会发生在评价时。执行者认为自己完成了更多任务,管理者却说没有带来更多交付。
若原来的安排就是要求前者不断赶工,后者不能在结算时突然换一种尺度,再把规划问题推给个人。
需要纠正的,是资源投向与评价方式。一个环节暂时不缺产能,不代表在这里工作的人没有价值;
它只可能意味着,下一份新增资源投在别处,更有助于当前目标。
02权威判词
资源的公开价格,与它在特定局面中的用途,可能相差很大。
一小时普通工作时间未必昂贵,但如果恰好是整个项目等待的专业复核时间,增加这一小时可能释放前面已经完成的大量工作。
这种“在当前条件下,多一点资源能改变多少结果”的问题,可以借助影子价格理解。

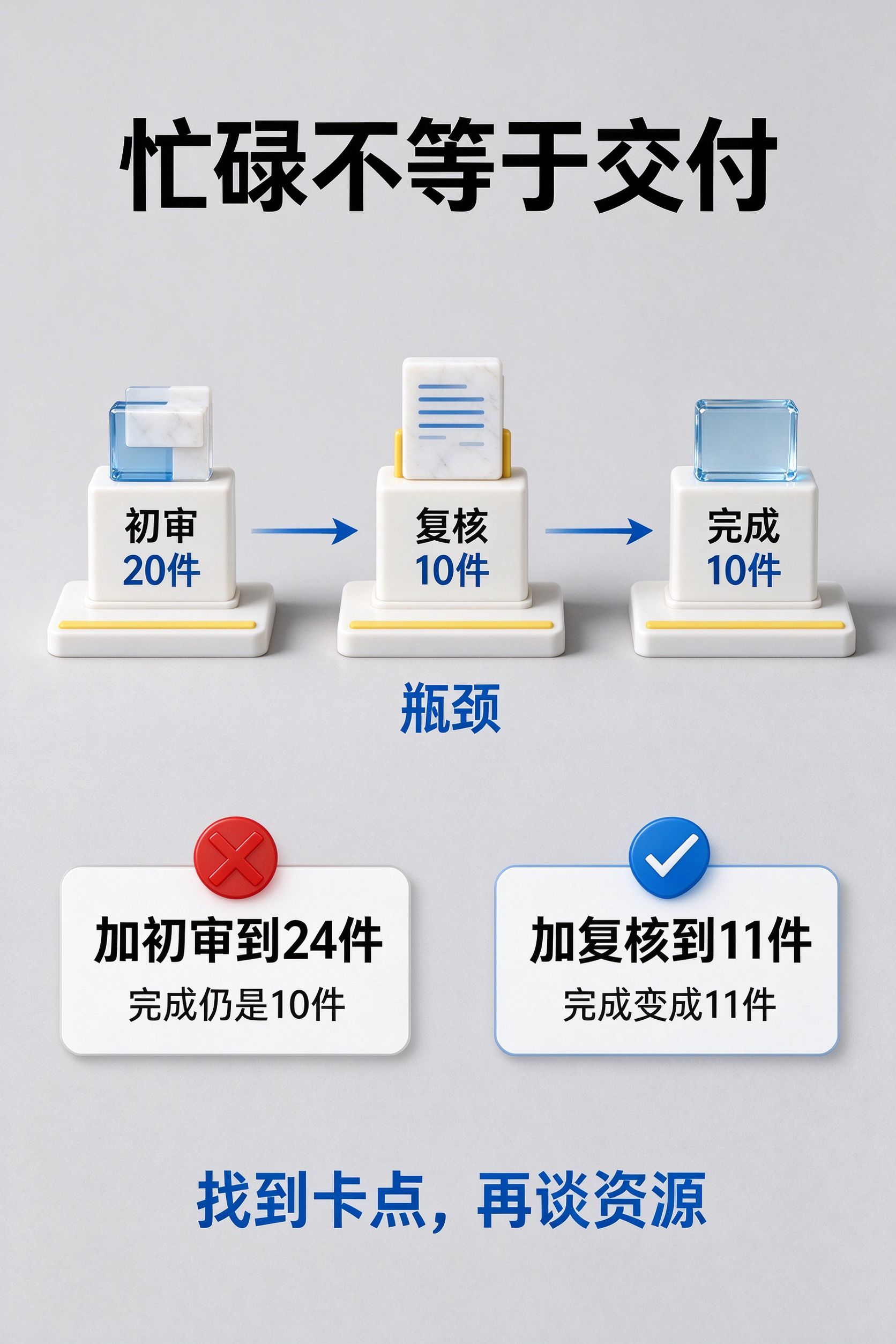

图中文字
初审20件
复核10件
完成10件
瓶颈
加初审到24件
完成仍是10件
加复核到11件
完成变成11件
找到卡点,再谈资源。
康托罗维奇等人的最优资源配置研究,为这类分析提供了理论基础。
在线性规划的敏感性分析中,影子价格描述:其他条件不变、在适用范围内,某项约束略作放宽,最优目标值会怎样变化。
先要说清你在计算什么。目标是完成件数,就不能把多完成一件直接当作多赚一笔钱;目标是收入,也还没有扣掉成本或确认回款。
资源的用途随目标与条件变化,一个局部估算不能无限外推。
同样,它衡量的是资源对当前目标的作用,并不是持有这项能力的人的工资。
看清作用,能帮助你提出更有依据的资源和报酬讨论;最后怎样分配,还要看约定、权利、市场选择与谈判。
03弱者税单
用一个简化算例看清这个区别。
假定一批同质材料需要先初审、再复核,需求充足,没有返工与其他限制。
初审每天能处理20件,复核每天能处理10件,最终完成量因此最多为每天10件。
如果初审通过加班把能力从20件提高到24件,复核仍只能完成10件。新增的4件初审能力,没有提高这个模型中的当日最终完成量。
这不等于初审工作价值为零。
没有初审,后面同样无法交付;在现实中,适当的余量还可能应对波动、培训或质量检查。
结论只是:按照这组假设,当前为了增加最终完成量,不该优先追加初审产能。
如果复核能力从10件增加到11件,且其他条件保持,最终完成量就能增加1件。
但这1件是不是值得投入,还要看扩容成本以及其他影响。
不能一看到紧缺,就不计代价地增加资源。
最常见的损耗,是跳过这些区别。管理者要求所有环节同样忙,员工便用局部件数证明自己。
越容易计数的环节越容易被催着多做,真正难解决的约束反而留在原地。
另一种损耗,是把卡点直接等同于卡人的人。等待审批,可能因为负责人拖延,也可能因为资料不完整、风险尚未解决或权限本就不足。
若只想把签字催下来,却不理解为什么不能签,表面上的提速可能把后果推到更远的地方。
认清约束,不只是找到队伍排得最长的位置,还要弄清队伍为什么在那里,以及怎样改变才真的有用。
04翻盘判例
看一个虚构的交付团队情境。为了说明约束变化,先采用一组简化容量:需求整理每周6份,开发测试每周5份,最终复核每周2份。
假定每份工作量相近,且当前都有足够需求。
负责人林然接手时,前面已经积压了待复核的材料。团队仍被要求继续冲刺开发,仿佛“完成开发”的数量再多一点,就能弥补实际交付的落后。
她先与复核人员看了等待和退回记录。
部分时间确实耗在重复补材料上,但另一些问题需要实质判断,不能靠格式检查跳过。
于是,团队把常见的遗漏提前检查,同时保留最终复核的专业要求。
试行期间,准备工作也有成本。一名测试人员需要投入时间维护检查项,开发测试环节可用于新增模块的容量有所减少。
林然没有继续拿原来的每周5份作当然前提,而是重新安排工作、记录实际处理情况。
经过调整,团队确认准备、开发测试仍能支持每周4份合格提交。复核方在必要检查未减少的情况下,也能够处理4份。
双方据此调整了排期,而不是先宣布效率翻倍,再要求所有人配合这个数字。

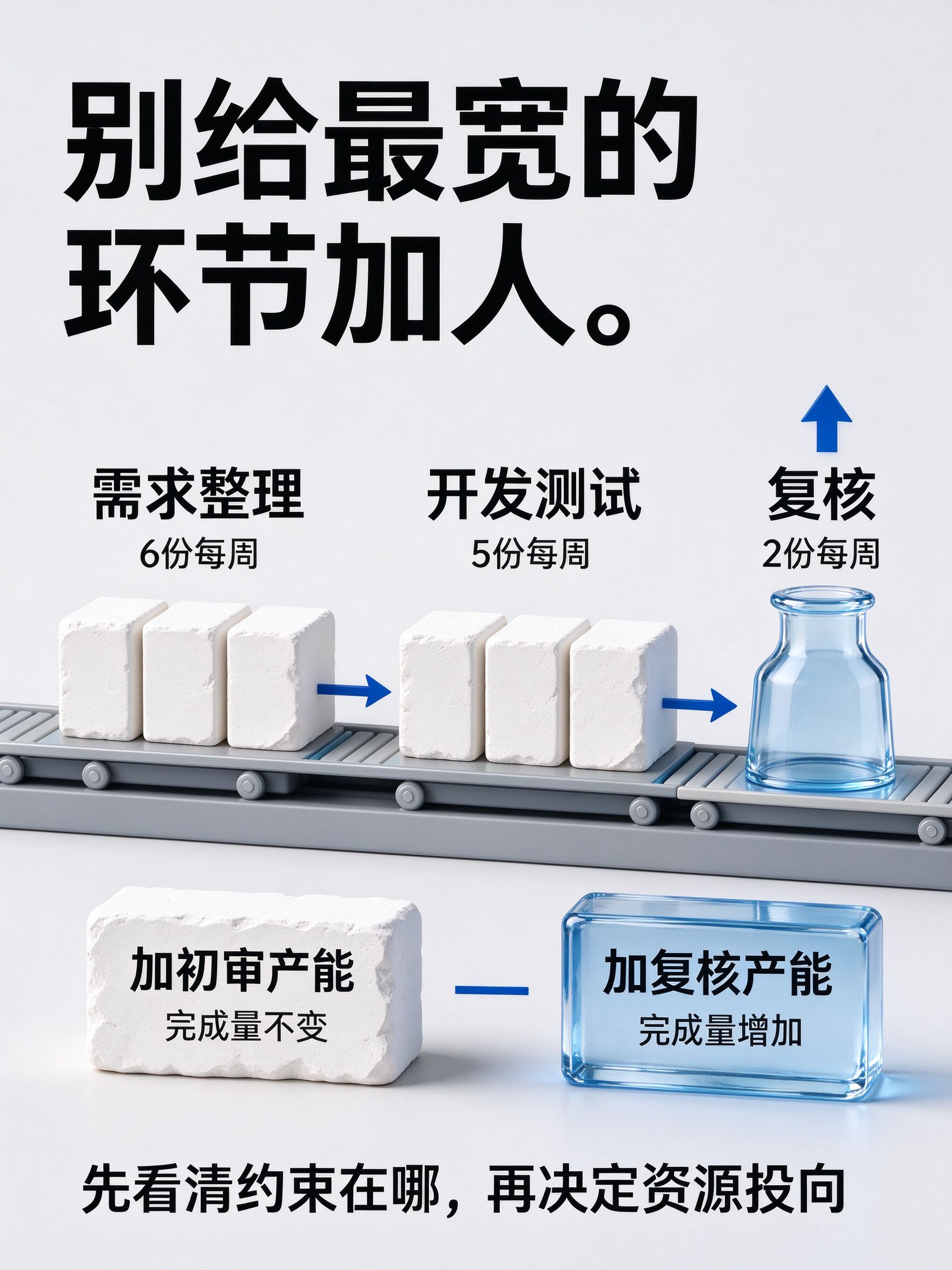

图中文字
需求整理
6份每周
开发测试
5份每周
复核
2份每周
加初审产能
完成量不变
加复核产能
完成量增加
先看清约束在哪,再决定资源投向
这个结果仍需持续观察,因为实际任务并不永远同样难。
遇到复杂材料,周完成量就可能下降。
林然把简化容量用作规划依据,没有把它写成每周必达的无条件保证。
接下来怎样增加到每周5份,就不能沿用上一轮的答案。
此时开发测试与复核都只能支持4份,单独把其中一边增加到5份,最终仍过不去。
两边需要共同改善,或者重新分配工作。限制有没有转移,要看变化后的条件,而不是看上一轮功劳落在谁身上。
在实际试行中,林然发现下个月客户安排也可能限制验收数量。
即使内部准备得更多,客户未必能够接收。下一轮协调因此既要看内部容量,也要确认外部节奏。
她汇报的成果,是减少了哪些等待、哪些改进帮助材料更快完成、为此投入了什么,以及还有哪些约束。
复核人员、测试人员和前序团队的贡献,都能在这条链上被看见。
这使争取资源与绩效的讨论有了具体依据,却没有保证每个人立刻得到理想回报。流程变好和分配变好仍然是两件需要分别推进的事。
林然能做的是把事实说明白,而不是声称系统增加的全部收益都属于自己,或因为还需谈分配就否认这次改进的价值。
05自保立场
你不必为了显得重要,努力让所有工作都经过自己。
有些瓶颈来自稀缺能力,有些来自不必要的集中和重复。
前者可能需要训练与资源,后者可能需要重新分工。把两者都维持成个人权力来源,会让“解决问题”与“保住位置”发生冲突。
但主动改善流程,也不意味着必须无条件放弃自身诉求。你可以说明新增职责、训练他人或承担关键判断所需要的支持与回报。
合理议价不是居功自傲,也不必先证明自己拥有整个项目的成果,才有资格开口。
对于暂时不缺产能的环节,同样应保持尊重。
维护、备岗、质量检查和学习,可能不立即增加本周的完成件数,却有其他必要作用。模型没有包含某项目标,不代表那个目标不存在。
一个有用的模型帮助人作取舍。
若它被拿来把一部分人的劳动定为零,再要求这些人继续服从过量安排,就已经偏离了用途。
06自保条款
首先说清当前究竟要改善什么。是更多交付、更短等待、更少返工,还是更稳定的质量?
目标不同,同一项资源的作用也可能不同。没有目标就讨论哪个环节最有价值,很容易变成谁更会表达自己的忙碌。
再寻找足够接近现场的证据。材料等了多久,真正处理用了多久,退回原因是什么,各环节是否共享同一批人员?
不要只听额定容量,也不要把一次拥堵当作永久瓶颈。记录和实际访谈可以相互校验。
提出调整时,尽量说明新增资源会怎样帮助目标,以及前后环节能否承接。增加复核时间,若上游还没准备好或客户无法验收,效果就会不同。
减少前序重复赶工,也要确认必要缓冲与既有承诺,不能自行突然停下。
把安全和质量要求放进约束,而不是当作可以随手去掉的障碍。可以改善资料准备、减少重复或增配合格人员,不能因为签字限制速度,就主张跳过必要判断。
改善后重新观察,不把一个局部估算无限外推。现有改进可以释放多少容量,可能改变哪些成本,需要在实际运行中检验。
谈绩效时说明自己的具体作用、团队协作和证据局限,既不把总收益据为己有,也不要求每项贡献都能被精确切成独立数字才承认它。
07止损开关
如果真实限制长期未处理,组织却持续要求其他环节超额赶工,可以把“新增投入能够改变什么、不能改变什么”明确提出,并请求重新安排优先级与资源。
某个改进建议被拒绝,不一定意味着管理者拒绝理性。
可能存在你尚未掌握的目标、成本或风险。
值得追问拒绝的依据;若新的信息成立,就调整自己的判断。
但如果限制已经被反复确认,仍要求你承诺无法实现的结果,甚至把全部差距归为态度问题,就需要减少没有条件保障的额外承诺,保留事实,使用适当的沟通与申诉渠道,并评估当前安排是否值得长期继续。
不必为了证明负责,把每个系统问题都扛成个人失败;也不必因为一次受阻,就把所有改进机会宣布为零。
隐性定价权带来的清醒,是知道哪里多一份投入可能改变结果,以及这种变化依赖什么条件。它不是占住最窄的阀门,而是看懂水为何过不去,并据此为工作、资源和回报展开一场更具体的讨论。
